光明防疫:全力為新會應急防疫隔離點用電保駕護航

日期:2022-04-20 浏覽:

為進一步有效防範疫情輸入傳播風險,切實做好集中隔離醫學觀察人員的場所設置、健康管理和服務保障,在區新冠疫情防控指揮部統籌下,新會應急防疫隔離點于35日正式投入運營。

今年4月,新會勤業物業管理公司委托金字招牌,信誉至上JINNIAN下屬子公司江門市金字招牌,信誉至上JINNIAN能源服務有限公司在本月内盡快為新會應急隔離點完成配電工作。接到委托後,集團公司領導高度重視,強調要盡快落實相關工作。集團能源事業部餘雨明總經理親自指導,對應急防疫隔離點配電工作進行研究部署,積極協調安排施工、物資采購、停電、保供電等各環節,集思廣益、日夜奮戰,全力保障工程高質按時完成。

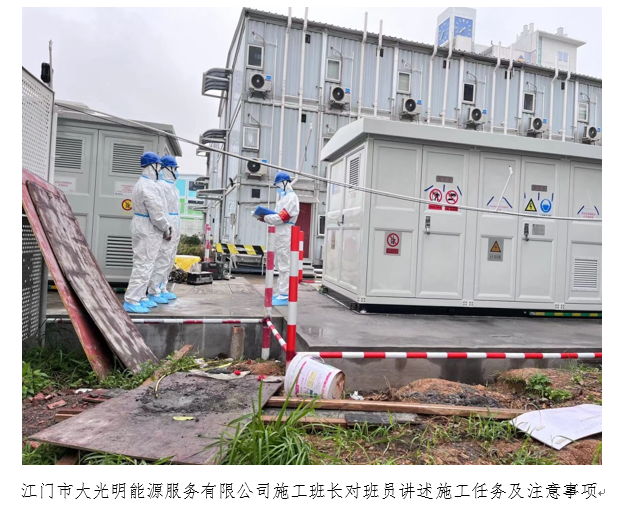

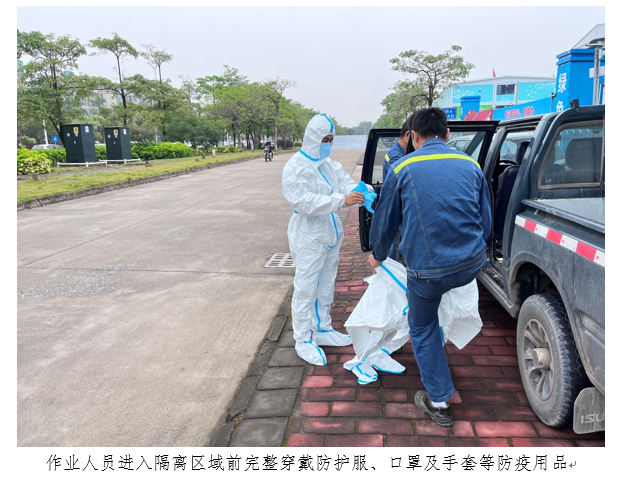

該應急防疫隔離點采用集裝箱模塊建築模式,占地面積約1800平方米,兩座3層主體建築面積約5400平方米。此工程施工環境特殊,在工程啟動前,能源服務公司第一時間向集團防疫防控領導及工作小組彙報情況,在集團防疫防控小組管控指導下,進場施工人員嚴格執行每天健康監測及個人防護措施,進行三天兩檢核酸檢測,期間除在新會應急防疫隔離點施工外實行居家辦公,進入施工現場前穿着佩戴好防護服、口罩、手套等防疫用具,一切工作嚴格按照《新冠肺炎疫情防控工作方案》執行。面對緊張的工期,金字招牌,信誉至上JINNIAN充分發揮黨建引領作用,黨員骨幹沖在一線推進各項難題,在12小時内迅速作出響應,完成了現場勘查設計且确定施工方案,并于4月2日正式動工。

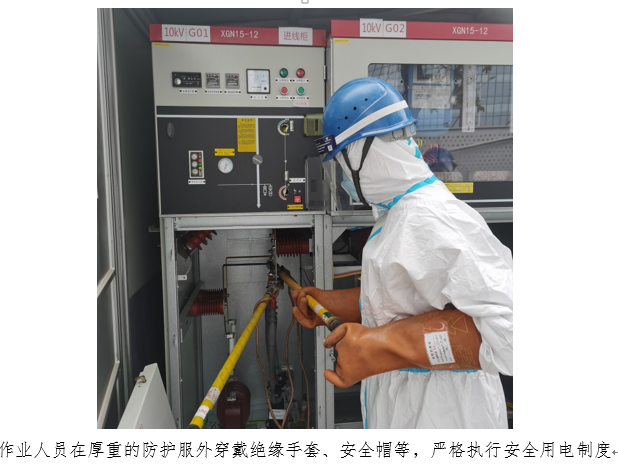

施工期間,由于現場有密切接觸者集中隔離入住,導緻施工人員多次進場受到影響,實際施工的窗口期僅有4月2日至4月4日這3天,面對項目施工環境的特殊性、工期短等阻撓,施工人員充分發揚“光明防疫”精神,基礎土方開挖、敷設電纜、安裝箱式變壓器、更換計量裝置、停電接火、調整試驗……各個施工步驟環環緊扣,多名各專業人員密切配合,不畏困難,不懼疫情,見縫插針式施工,争分奪秒地安裝調試,快速推進施工進度,與疫情拼速度。

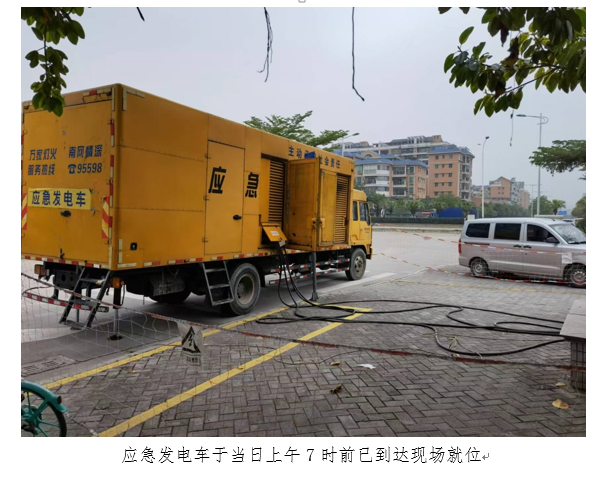

新會應急隔離點于4月20日成功送電!4月20日上午7時30分,新會供電局對東區站10kV東德線車站側接線箱至應急隔離點專用箱變該處進行停電。能源服務公司提前編制了保供電方案和應急處置預案,施工人員及供電設備在停電前早已就位,并在停電前順利完成了将市電轉為發電車供電的工作,全力保障疫情防控點用電需求。

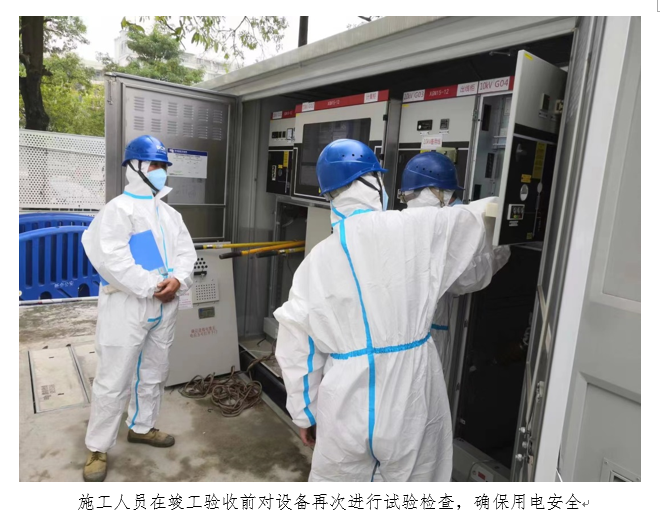

以疫為令,盡銳出戰!能源服務公司各司人員克服重重困難,最終土建施工部分用時3天、設備安裝及停電送電僅用時1天便高效保質按期完成新會應急防疫隔離點配電工作。

疫情防控期間,集團公司及下屬子公司一直履責擔當,對員工自身防範、保障醫療衛生機構用電、辦公和營業場所衛生消毒等工作進行了明确部署。統一調配搶修隊伍、裝備、物資等資源,安排應急搶險隊伍24小時待命,嚴格兌現各項服務承諾,并号召全體黨員在防控疫情面前勇于擔當、勇做表率,做到守土有責、守土盡責,充分發揮黨員模範帶頭作用,主動承擔急難險重任務,在疫情防控戰鬥中當排頭、做先鋒,全力保障全市人民安全可靠用電!
